Cách tính tiền công xây nhà 2 tầng chuẩn xác, chi tiết nhất cho gia chủ

Cập nhật: 27/07/2026 04:45 AM

Mục lục

    CÔNG TY TNHH TÔN THÉP SÁNG CHINH là đơn vị cung cấp dịch vụ chuyên nghiệp trong lĩnh vực tôn thép xây dựng, tư vấn 24/24h, hỗ trợ gia chủ lựa chọn vật tư chất lượng kết hợp với tư vấn chi phí nhân công hợp lý để tối ưu hóa tổng mức đầu tư. Với kinh nghiệm lâu năm trong cung cấp thép hình, thép hộp, thép tấm, tôn lợp, xà gồ và các loại vật tư xây dựng thiết yếu, công ty luôn đồng hành cùng gia chủ ngay từ giai đoạn lập dự toán để đảm bảo mọi khoản chi tiêu đều minh bạch và hợp lý.

    Cách tính tiền công xây nhà 2 tầng chuẩn xác, chi tiết nhất cho gia chủ

    Qúy khách tham khảo thêm: giá thép hìnhgiá thép hộpgiá thép tấm, giá Xà gồgiá thép ốngGiá Thép Hình i

    Tiền công xây nhà 2 tầng là gì và tại sao cần tính toán chính xác?

    Tiền công xây nhà (hay chi phí nhân công) bao gồm toàn bộ khoản chi trả cho đội thợ thực hiện các công việc từ đào móng, đổ bê tông, xây tường, lắp đặt khung, lợp mái đến hoàn thiện bề mặt. Đối với nhà 2 tầng, tiền công thường được tính theo mét vuông sàn xây dựng quy đổi hoặc theo từng hạng mục cụ thể (công nhật). Đây là khoản chi phí quan trọng vì nó quyết định trực tiếp đến tiến độ, chất lượng và độ an toàn của công trình.

    Việc tính toán chính xác giúp gia chủ đạt được nhiều lợi ích thiết thực. Trước hết, lập ngân sách thực tế giúp tránh tình trạng thiếu hụt giữa chừng, buộc phải vay mượn hoặc cắt giảm chất lượng. Thứ hai, so sánh báo giá giữa các nhà thầu trở nên công bằng hơn khi cùng một cách tính diện tích và phạm vi công việc. Thứ ba, kiểm soát chất lượng hiệu quả vì đơn giá quá thấp thường đi kèm với thợ kém tay nghề hoặc cắt xén công đoạn quan trọng. Cuối cùng, dự phòng phát sinh do thời tiết, địa chất hoặc thay đổi thiết kế được thực hiện một cách chủ động thay vì bị động.

    Nhiều gia chủ nhầm lẫn giữa “giá xây thô” (bao gồm vật tư cộng nhân công phần thô) và “tiền công thuần” (chỉ nhân công). Khi tự mua vật tư từ nhà cung cấp uy tín như CÔNG TY TNHH TÔN THÉP SÁNG CHINH, gia chủ có thể kiểm soát cả chất lượng thép, tôn lẫn chi phí nhân công một cách tách bạch, tránh bị nhà thầu cộng gộp không minh bạch.

    Trong thực tế, tiền công không chỉ là tiền trả cho thợ xây mà còn bao gồm chi phí cho thợ phụ, thợ điện nước cơ bản, thợ hoàn thiện và đôi khi cả chi phí giám sát nếu thuê riêng. Đối với nhà 2 tầng, công việc vận chuyển vật tư lên tầng cao làm tăng đáng kể thời gian và sức lao động, do đó đơn giá thường cao hơn nhà cấp 4 một tầng khoảng 10-20%. Hiểu rõ bản chất này giúp gia chủ không bị bất ngờ khi nhận báo giá.

    Cách tính tiền công xây nhà 2 tầng chuẩn xác, chi tiết nhất cho gia chủ

    Các yếu tố ảnh hưởng trực tiếp đến tiền công xây nhà 2 tầng

    Tiền công không cố định mà phụ thuộc vào nhiều biến số quan trọng. Hiểu rõ từng yếu tố giúp gia chủ dự đoán chính xác hơn và thương lượng hợp lý với nhà thầu.

    Khu vực địa lý

    Giá nhân công tại TP.HCM, Hà Nội và các thành phố lớn thường cao hơn tỉnh lẻ 15-30% do chi phí sinh hoạt và nhu cầu lao động cao. Tại TP.HCM, đơn giá nhân công phần thô nhà phố 2 tầng thường dao động ở mức cao hơn các tỉnh miền Tây hoặc miền Trung. Vùng ngoại thành hoặc các tỉnh thành như Long An, Bình Dương, Đồng Nai có mức giá trung bình, trong khi các tỉnh miền núi hoặc vùng sâu vùng xa thường thấp hơn nhưng khó tìm đội thợ chuyên nghiệp. Gia chủ cần tham khảo đơn giá địa phương trước khi lập dự toán.

    Cách tính tiền công xây nhà 2 tầng chuẩn xác, chi tiết nhất cho gia chủ

    Quy mô và độ phức tạp công trình

    Nhà 2 tầng mặt tiền hẹp, nhiều chi tiết kiến trúc như ban công cong, giếng trời, cầu thang xoắn đòi hỏi kỹ thuật cao hơn nhà vuông vức, đơn giản. Nhà có tầng tum, sân thượng rộng hoặc kết cấu đặc biệt cũng tăng công lao động đáng kể. Mỗi chi tiết phức tạp đều đòi hỏi thời gian đo đạc, cốp pha và hoàn thiện tỉ mỉ hơn, dẫn đến tăng đơn giá nhân công từ 10-25%. Thiết kế tối ưu ngay từ đầu là cách tốt nhất để kiểm soát chi phí này.

    Loại móng và điều kiện địa chất

    Móng cọc, móng bè trên nền đất yếu tốn nhiều công đào, ép cọc và đổ bê tông hơn móng đơn trên đất tốt. Chi phí nhân công làm móng có thể chiếm 20-30% tổng tiền công phần thô nếu địa chất phức tạp. Gia chủ nên khảo sát địa chất trước để chọn loại móng phù hợp, tránh phát sinh lớn về sau.

    Thời điểm thi công

    Mùa mưa bão hoặc cao điểm xây dựng (cuối năm, trước Tết) giá nhân công có xu hướng tăng vì nguồn cung lao động hạn chế. Ngược lại, mùa thấp điểm dễ thương lượng giảm giá 5-15%. Lựa chọn thời điểm thi công hợp lý không chỉ tiết kiệm tiền công mà còn giảm rủi ro chậm tiến độ do thời tiết.

    Tay nghề và quy mô đội thợ

    Đội thợ chuyên nghiệp, có bảo hiểm, dụng cụ đầy đủ và giám sát kỹ thuật giá cao hơn đội thợ tự do. Tuy nhiên, chi phí cao thường đi kèm tiến độ ổn định và ít phát sinh lỗi. Đội thợ lớn có thể hoàn thành nhanh hơn nhưng đôi khi quản lý kém dẫn đến lãng phí. Gia chủ nên ưu tiên đội có kinh nghiệm xây nhà 2 tầng cụ thể và có hợp đồng rõ ràng.

    Phạm vi công việc

    Chỉ tính phần thô hay bao gồm hoàn thiện (tô trát, ốp lát, sơn, trần)? Có bao gồm điện nước, chống thấm hay không? Mỗi phạm vi khác nhau dẫn đến đơn giá khác nhau rất lớn. Gia chủ cần làm rõ ngay từ đầu để tránh tranh chấp.

    Vật liệu sử dụng

    Vật liệu nặng, khó thi công như gạch không nung lớn, thép dày, tôn dày làm tăng thời gian và công sức vận chuyển, lắp đặt. Đây là lý do gia chủ nên lựa chọn nhà cung cấp tôn thép uy tín như CÔNG TY TNHH TÔN THÉP SÁNG CHINH để đảm bảo vật tư đúng quy cách, giảm hao hụt và hỗ trợ thi công nhanh hơn. Vật tư chuẩn giúp thợ làm việc hiệu quả, giảm thời gian chỉnh sửa và từ đó giảm tổng tiền công.

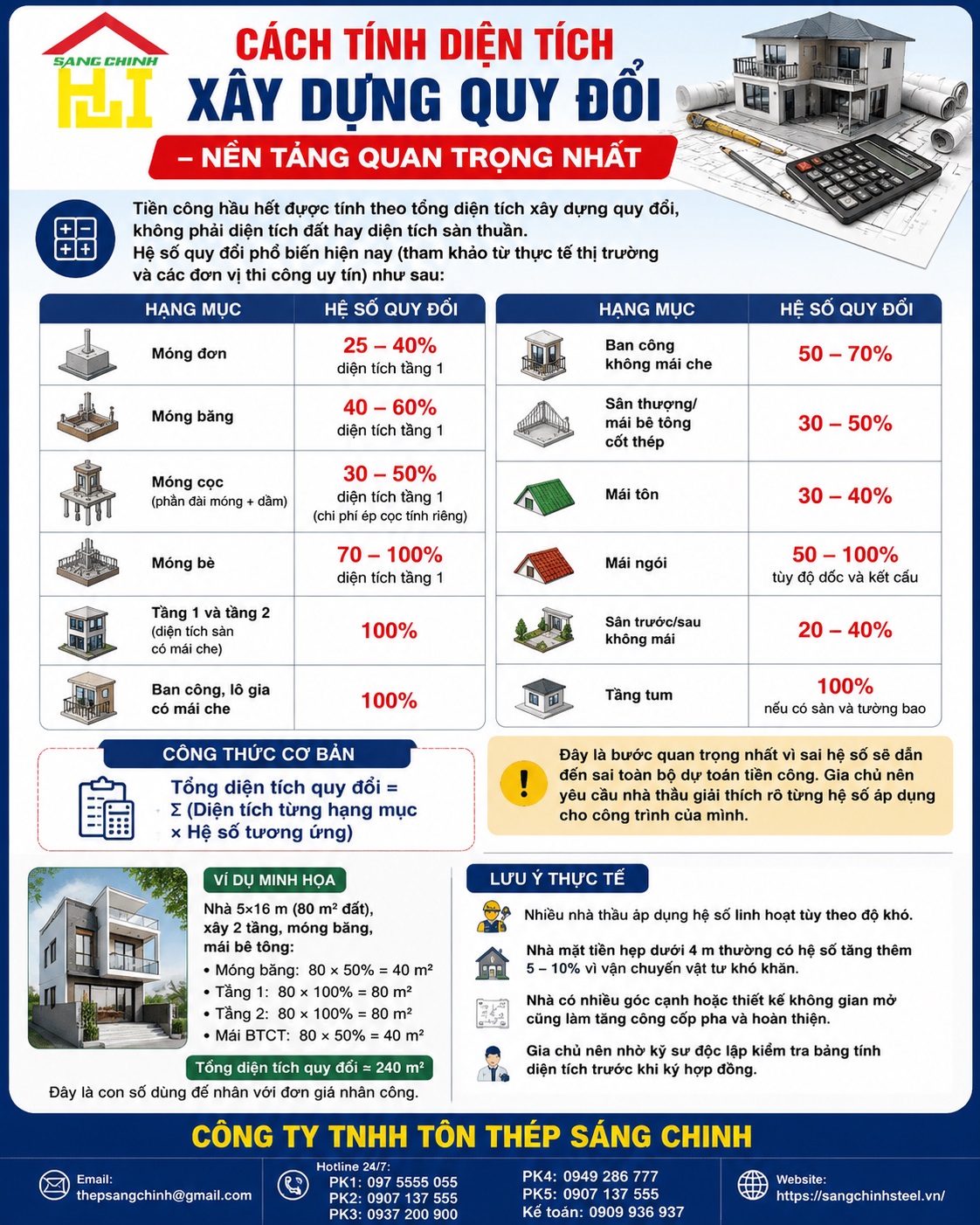

    Cách tính diện tích xây dựng quy đổi – nền tảng quan trọng nhất

    Tiền công hầu hết được tính theo tổng diện tích xây dựng quy đổi, không phải diện tích đất hay diện tích sàn thuần. Hệ số quy đổi phổ biến hiện nay (tham khảo từ thực tế thị trường và các đơn vị thi công uy tín) như sau:

    • Móng đơn: 25-40% diện tích tầng 1
    • Móng băng: 40-60% diện tích tầng 1
    • Móng cọc (phần đài móng + dầm): 30-50% diện tích tầng 1 (chi phí ép cọc tính riêng)
    • Móng bè: 70-100% diện tích tầng 1
    • Tầng 1 và tầng 2 (diện tích sàn có mái che): 100%
    • Ban công, lô gia có mái che: 100%
    • Ban công không mái che: 50-70%
    • Sân thượng/mái bê tông cốt thép: 30-50%
    • Mái tôn: 30-40%
    • Mái ngói: 50-100% tùy độ dốc và kết cấu
    • Sân trước/sau không mái: 20-40%
    • Tầng tum: 100% nếu có sàn và tường bao

    Công thức cơ bản: Tổng diện tích quy đổi = Σ (Diện tích từng hạng mục × Hệ số tương ứng). Đây là bước quan trọng nhất vì sai hệ số sẽ dẫn đến sai toàn bộ dự toán tiền công. Gia chủ nên yêu cầu nhà thầu giải thích rõ từng hệ số áp dụng cho công trình của mình.

    Cách tính tiền công xây nhà 2 tầng chuẩn xác, chi tiết nhất cho gia chủ

    Ví dụ nhà 5×16 m (80 m² đất), xây 2 tầng, móng băng, mái bê tông: Móng băng 80 × 50% = 40 m²; Tầng 1 80 × 100% = 80 m²; Tầng 2 80 × 100% = 80 m²; Mái BTCT 80 × 50% = 40 m². Tổng diện tích quy đổi ≈ 240 m². Đây là con số dùng để nhân với đơn giá nhân công.

    Trong thực tế, nhiều nhà thầu áp dụng hệ số linh hoạt tùy theo độ khó. Nhà mặt tiền hẹp dưới 4 m thường có hệ số tăng thêm 5-10% vì vận chuyển vật tư khó khăn. Nhà có nhiều góc cạnh hoặc thiết kế không gian mở cũng làm tăng công cốp pha và hoàn thiện. Gia chủ nên nhờ kỹ sư độc lập kiểm tra bảng tính diện tích trước khi ký hợp đồng.

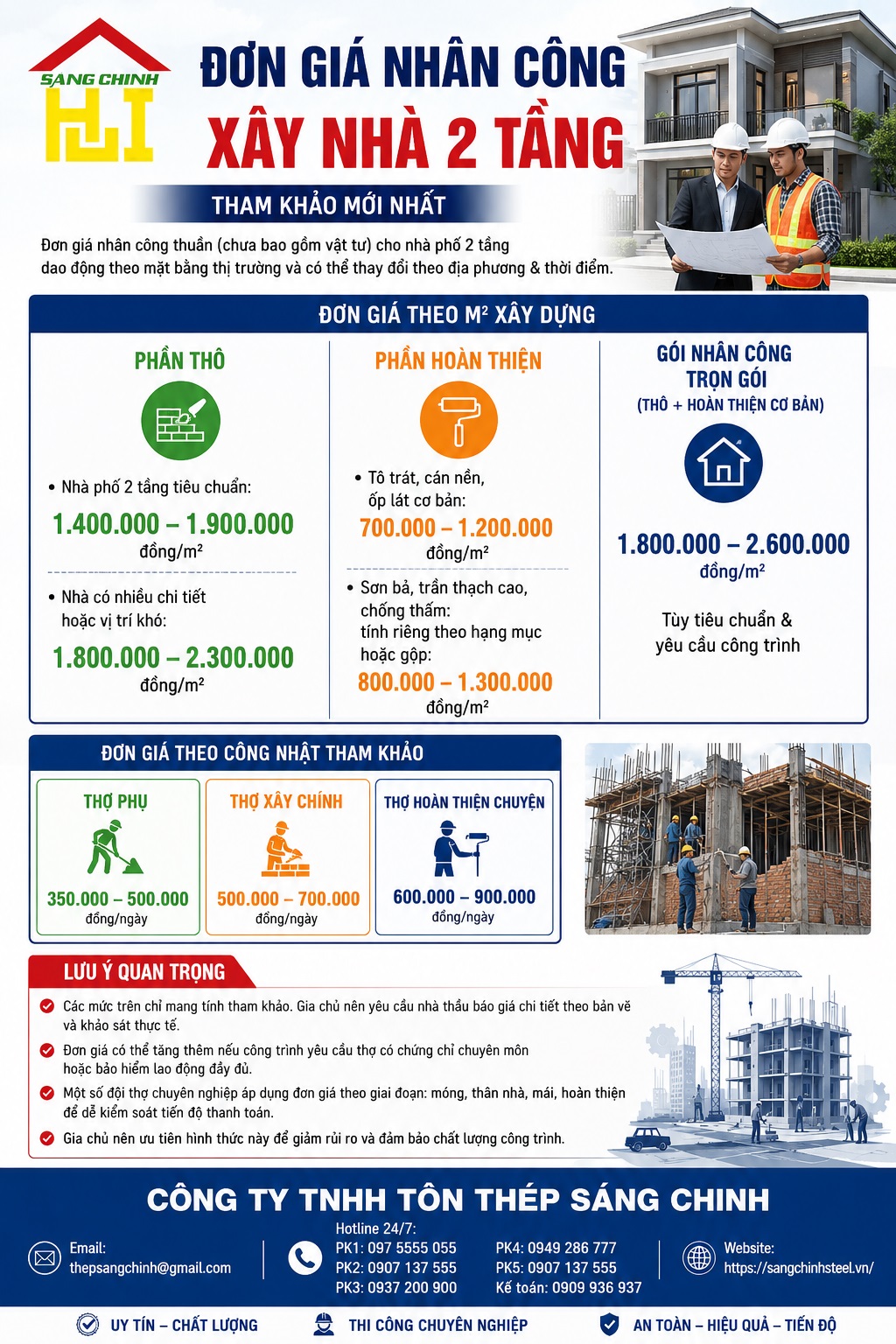

    Đơn giá nhân công xây nhà 2 tầng tham khảo mới nhất

    Dựa trên mặt bằng thị trường gần đây, đơn giá nhân công thuần (chưa bao gồm vật tư) cho nhà phố 2 tầng dao động như sau (có thể thay đổi theo địa phương và thời điểm):

    Phần thô

    • Nhà phố 2 tầng tiêu chuẩn: 1.400.000 – 1.900.000 đồng/m²
    • Nhà có nhiều chi tiết hoặc vị trí khó: 1.800.000 – 2.300.000 đồng/m²

    Phần hoàn thiện

    • Tô trát, cán nền, ốp lát cơ bản: 700.000 – 1.200.000 đồng/m²
    • Sơn bả, trần thạch cao, chống thấm: tính riêng theo hạng mục hoặc gộp 800.000 – 1.300.000 đồng/m²

    Gói nhân công trọn gói (thô + hoàn thiện cơ bản): 1.800.000 – 2.600.000 đồng/m² tùy tiêu chuẩn.

    Đơn giá theo công nhật tham khảo: Thợ phụ 350.000 – 500.000 đồng/ngày; Thợ xây chính 500.000 – 700.000 đồng/ngày; Thợ hoàn thiện chuyên 600.000 – 900.000 đồng/ngày. Lưu ý các mức trên chỉ mang tính tham khảo. Gia chủ nên yêu cầu nhà thầu báo giá chi tiết theo bản vẽ và khảo sát thực tế.

    Đơn giá có thể tăng thêm nếu công trình yêu cầu thợ có chứng chỉ chuyên môn hoặc bảo hiểm lao động đầy đủ. Một số đội thợ chuyên nghiệp áp dụng đơn giá theo giai đoạn: móng, thân nhà, mái, hoàn thiện để dễ kiểm soát tiến độ thanh toán. Gia chủ nên ưu tiên hình thức này để giảm rủi ro.

    Cách tính tiền công xây nhà 2 tầng chuẩn xác, chi tiết nhất cho gia chủ

    Quy trình tính tiền công xây nhà 2 tầng từng bước chi tiết

    Quy trình tính toán khoa học giúp gia chủ nắm rõ từng khoản chi và tránh bị báo giá mập mờ.

    Bước 1: Chuẩn bị bản vẽ và xác định phạm vi

    Có bản vẽ kiến trúc, kết cấu rõ ràng. Quyết định gói nhân công (chỉ thô, thô + hoàn thiện cơ bản, hay toàn bộ). Bản vẽ càng chi tiết thì việc tính diện tích và đơn giá càng chính xác. Nên có cả bản vẽ điện nước sơ bộ để ước lượng công lắp đặt nếu bao gồm trong gói nhân công.

    Bước 2: Tính tổng diện tích quy đổi

    Áp dụng hệ số như đã nêu. Nên nhờ kỹ sư hoặc nhà thầu uy tín kiểm tra lại để tránh tranh chấp. Bảng tính diện tích nên được lập thành văn bản và đính kèm hợp đồng.

    Bước 3: Lựa chọn đơn giá phù hợp

    So sánh ít nhất 3 báo giá. Kiểm tra điều khoản về tiến độ, bảo hành, chi phí phát sinh và trách nhiệm khi thay đổi thiết kế. Báo giá thấp bất thường thường chứa đựng rủi ro lớn về chất lượng hoặc phát sinh sau này.

    Bước 4: Nhân và cộng thêm các khoản phụ

    Tiền công = Tổng diện tích quy đổi × Đơn giá/m². Cộng thêm chi phí máy móc (máy trộn, cần cẩu, giàn giáo) nếu chưa gộp; chi phí vận chuyển vật tư lên cao (nhà 2 tầng thường có hệ số tăng 5-15%); chi phí giám sát nếu thuê riêng; dự phòng 5-10% cho phát sinh. Khoản dự phòng rất quan trọng vì hầu hết công trình đều có phát sinh nhỏ.

    Bước 5: Kiểm tra và ký hợp đồng

    Hợp đồng cần ghi rõ đơn giá, khối lượng, tiến độ thanh toán theo giai đoạn (móng, thân, mái, hoàn thiện), điều kiện nghiệm thu. Nên quy định rõ trách nhiệm khi chậm tiến độ và chế độ bảo hành sau bàn giao.

    Ví dụ tính toán cụ thể cho các quy mô phổ biến

    Các ví dụ dưới đây giúp gia chủ hình dung rõ hơn về mức chi phí thực tế.

    Ví dụ 1: Nhà 2 tầng 4×15 m (60 m² đất), móng băng, mái tôn

    Diện tích quy đổi ước tính: Móng 30 m² + Tầng 1 60 m² + Tầng 2 60 m² + Mái tôn 20 m² ≈ 170 m². Nếu đơn giá nhân công phần thô 1.600.000 đồng/m² thì tiền công thô ≈ 272 triệu đồng. Hoàn thiện cơ bản thêm khoảng 150-200 triệu tùy mức độ. Tổng tiền công thô + hoàn thiện cơ bản có thể dao động 420-480 triệu đồng tùy khu vực và tiêu chuẩn.

    Ví dụ 2: Nhà 2 tầng 5×20 m (100 m² đất), móng cọc, mái BTCT + tum nhỏ

    Diện tích quy đổi: Móng đài 40-50 m² + 2 sàn 200 m² + Mái + tum 50-60 m² ≈ 290-310 m². Tiền công thô (đơn giá 1.700.000 đồng/m²) ≈ 493-527 triệu đồng. Trọn gói nhân công thô + hoàn thiện có thể lên 700-850 triệu đồng. Đây là mức phổ biến cho nhà phố trung cấp tại các thành phố lớn.

    Ví dụ 3: Nhà phố 2 tầng có nhiều ban công và giếng trời

    Hệ số tăng do chi tiết phức tạp có thể làm đơn giá nhân công tăng 10-20%. Gia chủ cần lưu ý điều này khi thiết kế. Nếu thiết kế ban đầu có quá nhiều góc cạnh, có thể điều chỉnh để giảm công cốp pha và hoàn thiện mà vẫn giữ được thẩm mỹ.

    Các ví dụ trên mang tính minh họa. Thực tế phụ thuộc bản vẽ chi tiết và khảo sát hiện trạng. Gia chủ nên yêu cầu nhà thầu lập bảng tính chi tiết theo đúng bản vẽ của mình.

    Phân biệt tiền công phần thô và phần hoàn thiện

    Phần thô bao gồm đào đất, móng, cột, dầm, sàn, tường bao, cầu thang bê tông, mái kết cấu. Đây là giai đoạn quan trọng quyết định độ vững chắc. Tiền công phần thô thường chiếm tỷ trọng lớn hơn vì công việc nặng và yêu cầu kỹ thuật cao. Sai sót ở giai đoạn này rất khó khắc phục và tốn kém.

    Phần hoàn thiện bao gồm tô trát, ốp lát gạch, sơn nước, lắp cửa, trần, điện nước chi tiết, chống thấm. Đơn giá thường thấp hơn nhưng đòi hỏi độ tỉ mỉ và thẩm mỹ. Nhiều gia chủ chọn tự mua vật liệu hoàn thiện và chỉ thuê nhân công để kiểm soát chất lượng và giá cả. Cách này hiệu quả nếu gia chủ có kinh nghiệm hoặc được tư vấn tốt từ nhà cung cấp vật tư.

    Một số nhà thầu chỉ nhận phần thô, một số nhận trọn gói. Gia chủ cần cân nhắc năng lực và uy tín của từng bên. Khi tự mua vật tư hoàn thiện, nên chọn nhà cung cấp có dịch vụ hỗ trợ kỹ thuật để đội thợ thi công đúng cách.

    Cách tiết kiệm tiền công xây nhà 2 tầng hợp lý mà không làm giảm chất lượng

    Tiết kiệm không có nghĩa là chọn giá rẻ nhất. Dưới đây là những cách hiệu quả và an toàn.

    • Thiết kế tối ưu, hạn chế chi tiết phức tạp không cần thiết. Mỗi góc cạnh thừa đều tốn thêm công cốp pha và hoàn thiện.
    • Chọn thời điểm thi công phù hợp, tránh mùa mưa. Thời tiết thuận lợi giúp thợ làm việc liên tục, giảm thời gian chờ và chi phí phát sinh.
    • Mua vật tư đúng quy cách, đủ số lượng từ nhà cung cấp uy tín để giảm thời gian chờ và hao hụt. CÔNG TY TNHH TÔN THÉP SÁNG CHINH cung cấp thép, tôn, xà gồ chất lượng với tư vấn chuyên sâu, giúp đội thợ thi công nhanh và chính xác hơn.
    • Ký hợp đồng rõ ràng, thanh toán theo tiến độ nghiệm thu. Tránh thanh toán quá nhiều tiền trước khi công việc hoàn thành.
    • Có người giám sát thường xuyên hoặc thuê giám sát độc lập. Giám sát tốt giúp phát hiện lỗi sớm, tránh phải phá đi làm lại.
    • So sánh báo giá nhưng không chọn giá thấp nhất tuyệt đối. Giá thấp bất thường thường đi kèm rủi ro lớn.

    Ngoài ra, gia chủ có thể thương lượng với nhà thầu về việc cung cấp chỗ ở tạm hoặc hỗ trợ điện nước thi công để giảm chi phí gián tiếp của đội thợ, từ đó dễ thương lượng đơn giá chính.

    Vai trò của vật tư chất lượng đối với tiền công và tổng chi phí

    Vật tư kém chất lượng (thép không đạt mác, tôn mỏng, xà gồ cong vênh) khiến thợ mất nhiều thời gian chỉnh sửa, tăng công lao động và dễ phát sinh lỗi về sau. Ngược lại, vật tư chuẩn giúp thi công suôn sẻ, rút ngắn thời gian và giảm chi phí phát sinh.

    CÔNG TY TNHH TÔN THÉP SÁNG CHINH với kinh nghiệm cung cấp thép hình, thép hộp, thép tấm, tôn, xà gồ từ các thương hiệu uy tín, hệ thống kho bãi rộng và dịch vụ giao hàng nhanh, tư vấn 24/24h, là đối tác tin cậy giúp gia chủ tối ưu cả vật tư lẫn nhân công. Khi vật tư được giao đúng chủng loại, đúng kích thước và đúng tiến độ, đội thợ không phải chờ đợi hay cắt sửa nhiều, từ đó tiền công được kiểm soát tốt hơn.

    Việc lựa chọn vật tư chất lượng còn ảnh hưởng đến tuổi thọ công trình. Thép đạt chuẩn giúp kết cấu vững chắc, giảm nguy cơ nứt, lún về sau. Tôn lợp đúng độ dày và lớp mạ tốt chống ăn mòn lâu dài, giảm chi phí bảo trì. Đây là khoản đầu tư thông minh thay vì tiết kiệm trước mắt nhưng tốn kém về lâu dài.

    Những sai lầm phổ biến khi tính và thuê nhân công xây nhà 2 tầng

    Nhiều gia chủ mắc phải các sai lầm dẫn đến phát sinh chi phí và chất lượng kém. Dưới đây là những lỗi thường gặp cần tránh.

    • Chỉ nhìn đơn giá/m² mà không kiểm tra hệ số diện tích. Đây là nguyên nhân phổ biến nhất gây tranh chấp.
    • Không khảo sát thực tế trước khi ký hợp đồng. Điều kiện thi công thực tế có thể khác nhiều so với bản vẽ.
    • Thanh toán quá nhiều tiền trước. Nên thanh toán theo giai đoạn hoàn thành và nghiệm thu.
    • Không yêu cầu bảo hành và biên bản nghiệm thu từng giai đoạn. Thiếu giấy tờ này rất khó xử lý khi có sự cố.
    • Thay đổi thiết kế liên tục trong quá trình thi công. Mỗi lần thay đổi đều làm tăng công và chi phí.
    • Bỏ qua chi phí phụ (giàn giáo, điện nước thi công, vệ sinh). Những khoản này cộng lại có thể lên đến hàng chục triệu.

    Tránh được những sai lầm trên giúp gia chủ tiết kiệm đáng kể và có trải nghiệm xây nhà suôn sẻ hơn.

    Hướng dẫn chi tiết cách làm việc với nhà thầu nhân công

    Để hợp tác hiệu quả, gia chủ nên thực hiện các bước sau. Trước hết, lập danh sách yêu cầu rõ ràng về phạm vi công việc, tiến độ mong muốn và tiêu chuẩn chất lượng. Sau đó mời ít nhất ba nhà thầu đến khảo sát và báo giá. Khi nhận báo giá, yêu cầu giải thích chi tiết từng hạng mục và hệ số diện tích. Chọn nhà thầu có kinh nghiệm xây nhà 2 tầng tương tự và có phản hồi tích cực từ khách hàng cũ.

    Trong quá trình thi công, nên có lịch nghiệm thu định kỳ. Mỗi giai đoạn hoàn thành cần có biên bản xác nhận khối lượng và chất lượng. Thanh toán chỉ thực hiện sau khi nghiệm thu đạt yêu cầu. Nếu có phát sinh, phải có biên bản thỏa thuận trước khi thực hiện.

    Gia chủ cũng nên tìm hiểu về chế độ bảo hiểm của đội thợ. Đội có bảo hiểm lao động đầy đủ thường làm việc trách nhiệm hơn và giảm rủi ro pháp lý cho chủ nhà nếu xảy ra tai nạn.

    Ảnh hưởng của thiết kế đến tiền công xây nhà 2 tầng

    Thiết kế không chỉ quyết định thẩm mỹ mà còn ảnh hưởng trực tiếp đến chi phí nhân công. Nhà thiết kế đơn giản, ít góc cạnh, ít chi tiết trang trí sẽ có tiền công thấp hơn rõ rệt. Ngược lại, nhà theo phong cách tân cổ điển với nhiều phào chỉ, cột giả, ban công cong đòi hỏi thợ có tay nghề cao và thời gian hoàn thiện lâu hơn.

    Gia chủ nên trao đổi với kiến trúc sư ngay từ đầu về ngân sách nhân công dự kiến để điều chỉnh thiết kế phù hợp. Có thể giữ được vẻ đẹp tổng thể nhưng đơn giản hóa một số chi tiết không cần thiết để giảm công. Việc này vừa tiết kiệm chi phí vừa rút ngắn thời gian xây dựng.

    Cách kiểm soát chi phí phát sinh trong quá trình thi công

    Phát sinh là điều hầu như không thể tránh khỏi, nhưng có thể kiểm soát. Nguyên nhân phổ biến gồm thay đổi thiết kế, địa chất khác với dự kiến, thời tiết xấu kéo dài và sai sót thi công. Để hạn chế, gia chủ nên khảo sát địa chất kỹ trước khi thiết kế móng, chốt bản vẽ càng sớm càng tốt và có người giám sát thường xuyên.

    Khi phát sinh xảy ra, yêu cầu nhà thầu lập biên bản chi tiết về nguyên nhân, khối lượng và đơn giá. Chỉ đồng ý thực hiện sau khi hai bên thống nhất. Tránh để phát sinh dồn lại cuối công trình rồi tranh cãi.

    Lợi ích khi kết hợp mua vật tư và tư vấn từ CÔNG TY TNHH TÔN THÉP SÁNG CHINH

    CÔNG TY TNHH TÔN THÉP SÁNG CHINH không chỉ cung cấp vật tư mà còn hỗ trợ tư vấn chi phí liên quan đến nhân công. Khi gia chủ mua thép, tôn, xà gồ từ công ty, đội ngũ kỹ thuật có thể đưa ra khuyến nghị về chủng loại phù hợp với kết cấu nhà 2 tầng, giúp giảm thời gian gia công và lắp đặt. Hệ thống kho bãi rộng và giao hàng nhanh đảm bảo vật tư đến công trình đúng lúc, tránh đội thợ phải chờ đợi.

    Dịch vụ tư vấn 24/24h giúp gia chủ giải đáp thắc mắc bất cứ lúc nào, từ cách chọn thép đúng mác đến ước lượng khối lượng cần thiết. Việc này hỗ trợ rất nhiều trong quá trình lập dự toán tiền công vì khối lượng vật tư chính xác dẫn đến ước lượng công lao động chính xác hơn.

    Câu hỏi thường gặp: Cách tính tiền công xây nhà 2 tầng chuẩn xác, chi tiết nhất cho gia chủ

    Cách tính tiền công xây nhà 2 tầng hiện nay dựa trên những yếu tố nào để gia chủ có thể dự toán chi phí nhân công chính xác nhất?

    Tiền công xây nhà 2 tầng thường được tính dựa vào diện tích xây dựng, mức giá nhân công tại từng khu vực, độ phức tạp của thiết kế, loại vật liệu sử dụng và yêu cầu hoàn thiện của công trình. Gia chủ nên khảo sát đơn giá nhân công thực tế, xác định rõ phạm vi công việc để có bảng dự toán chi tiết, tránh phát sinh chi phí trong quá trình thi công.

    Đơn giá tiền công xây nhà 2 tầng được tính theo mét vuông như thế nào và cách quy đổi diện tích xây dựng ra sao?

    Cách tính phổ biến hiện nay là lấy tổng diện tích xây dựng nhân với đơn giá nhân công trên mỗi mét vuông. Diện tích xây dựng không chỉ bao gồm phần sàn 2 tầng mà còn có thể tính thêm móng, mái, sân, ban công tùy theo kết cấu công trình. Việc xác định đúng diện tích giúp gia chủ ước lượng được khoản tiền công cần chuẩn bị.

    Những yếu tố nào ảnh hưởng trực tiếp đến chi phí tiền công khi xây dựng nhà 2 tầng đẹp, kiên cố và đảm bảo chất lượng?

    Chi phí nhân công xây nhà 2 tầng phụ thuộc vào nhiều yếu tố như diện tích căn nhà, phong cách kiến trúc, số lượng hạng mục thi công, địa hình xây dựng, thời gian hoàn thành và tay nghề của đội thợ. Những mẫu nhà có thiết kế cầu kỳ, nhiều chi tiết trang trí thường có mức tiền công cao hơn so với nhà có kiểu dáng đơn giản.

    Cách tính tiền công thợ xây nhà 2 tầng theo hình thức khoán nhân công và thuê nhân công theo ngày có gì khác nhau?

    Với hình thức khoán nhân công, gia chủ sẽ thỏa thuận một mức giá cố định dựa trên diện tích hoặc từng hạng mục thi công. Còn thuê nhân công theo ngày sẽ tính dựa trên số lượng thợ, số ngày làm việc và mức lương từng thời điểm. Hình thức khoán thường giúp dễ kiểm soát ngân sách hơn nếu phạm vi công việc được thống nhất rõ ràng.

    Gia chủ cần chuẩn bị bao nhiêu tiền công để xây nhà 2 tầng diện tích phổ biến khoảng 80m2 đến 120m2?

    Số tiền công xây nhà 2 tầng sẽ thay đổi tùy theo diện tích, kiểu thiết kế và mức giá nhân công tại địa phương. Với các công trình có diện tích từ 80m2 đến 120m2, gia chủ nên lập bảng dự toán dựa trên tổng diện tích xây dựng thực tế, sau đó nhân với đơn giá nhân công hiện hành để có con số gần đúng trước khi thi công.

    Có nên thuê đội thợ riêng hay chọn đơn vị xây dựng trọn gói để tối ưu tiền công xây nhà 2 tầng không?

    Việc lựa chọn thuê đội thợ riêng hay xây dựng trọn gói phụ thuộc vào khả năng quản lý và kinh nghiệm của gia chủ. Thuê đội thợ riêng có thể tiết kiệm chi phí ban đầu nhưng cần tự giám sát vật tư, tiến độ và chất lượng. Trong khi đó, xây dựng trọn gói giúp kiểm soát tổng ngân sách tốt hơn và giảm áp lực quản lý công trình.

    Làm thế nào để tính tiền công xây nhà 2 tầng chính xác mà không bị đội chi phí phát sinh trong quá trình thi công?

    Để hạn chế phát sinh, gia chủ cần lập dự toán chi tiết từng hạng mục, thống nhất đơn giá nhân công bằng hợp đồng rõ ràng, xác định phạm vi công việc và lựa chọn đội thợ có kinh nghiệm. Ngoài ra, nên có khoản dự phòng ngân sách để xử lý những vấn đề phát sinh ngoài dự kiến.

    Tiền công xây nhà 2 tầng phần thô và phần hoàn thiện được tính như thế nào để gia chủ dễ dàng cân đối tài chính?

    Phần thô thường bao gồm các công việc như xây tường, đổ bê tông, làm móng, dựng kết cấu và hoàn thiện khung nhà. Phần hoàn thiện gồm lát nền, sơn nước, lắp đặt thiết bị và các chi tiết trang trí. Mỗi giai đoạn sẽ có cách tính nhân công khác nhau, vì vậy gia chủ nên tách riêng từng phần để quản lý chi phí hiệu quả.

    Những sai lầm thường gặp khi dự toán tiền công xây nhà 2 tầng khiến gia chủ tốn thêm nhiều chi phí không cần thiết là gì?

    Một số sai lầm phổ biến gồm không tính đầy đủ diện tích xây dựng, lựa chọn đội thợ giá rẻ nhưng thiếu kinh nghiệm, không có hợp đồng rõ ràng hoặc thay đổi thiết kế trong quá trình thi công. Việc chuẩn bị kế hoạch kỹ lưỡng ngay từ đầu sẽ giúp giảm thiểu rủi ro và kiểm soát ngân sách tốt hơn.

    Cách thương lượng giá tiền công xây nhà 2 tầng với đội thợ như thế nào để đảm bảo vừa tiết kiệm vừa đạt chất lượng công trình?

    Gia chủ nên tham khảo nhiều mức giá từ các đội thi công khác nhau, đánh giá năng lực qua các công trình đã thực hiện và trao đổi rõ về phạm vi công việc trước khi ký kết. Không nên chỉ lựa chọn đơn vị có giá thấp nhất mà cần ưu tiên sự uy tín, kinh nghiệm và cam kết chất lượng.
